金沙江上游巴塘水电站全容量投产发电

[复制链接]
xinwen.mobi 发表于 2025-7-13 20:21:00 | 显示全部楼层 |阅读模式

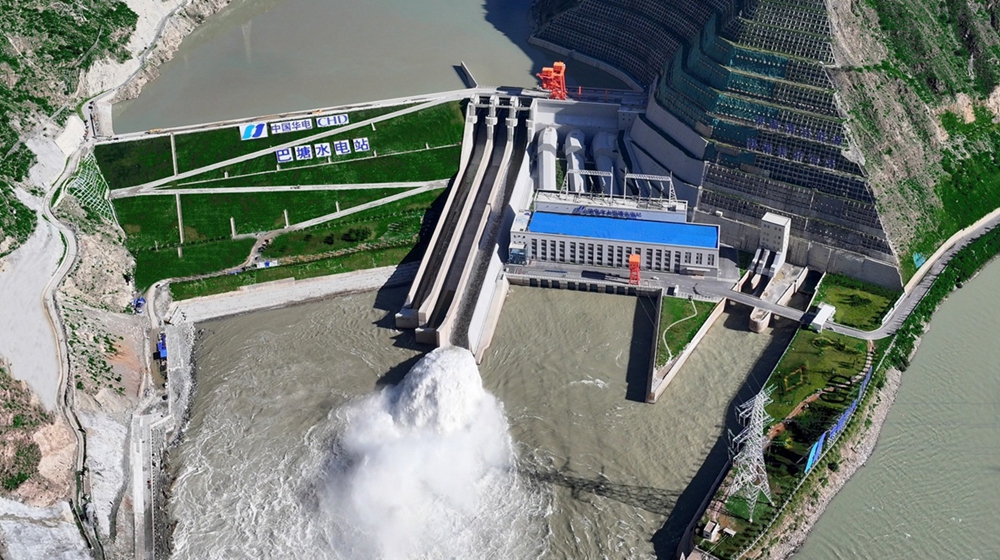

2025年7月11日,位于金沙江上游的国家“十四五”规划重大工程——中国华电金沙江上游巴塘水电站第三台机组通过72小时试运行,正式并网发电,至此,巴塘水电站实现75万千瓦全容量投产发电,为今夏电力供应再添新保障。巴塘水电站位于四川省甘孜藏族自治州巴塘县和西藏自治区芒康县交界的金沙江干流上,是金沙江上游河段规划的13座梯级水电站的第9座。它是国家“十四五”重点建设的金沙江上游清洁能源基地的重要组成部分,也是世界海拔最高的特高压直流输电工程——金上至湖北±800千伏特高压直流输电工程的支撑调峰电源。电站安装3台25万千瓦混流式水轮发电机组,总装机容量75万千瓦,年平均发电量33.75亿千瓦时,可满足175万个家庭一年的用电量,相当于每年节约标准煤105万吨,减少二氧化碳排放315万吨。其主要设备国产化率达到100%。巴塘水电站于2017年10月通过核准,2018年3月主体工程开工,2020年12月实现大江截流,2022年12月大坝填筑到顶。2025年5月15日首台机组并网发电,7月3日第二台机组并网发电。截至目前,三台机组及各系统运行状况良好,额定运行方式下摆度低至35微米、振动幅值小于22微米,均远优于国家标准。巴塘水电站全容量投产发电,对开发利用金沙江上游水电资源、打造国家优质清洁能源基地、实施“西电东送”战略、促进地区经济社会发展和长治久安等具有重要意义。
